원방제어설비(SCADA)의 시험 및 검사







1. 원방제어설비(SCADA)의 시험절차 및 계획

•각 하위 시스템에 대한 상세한 시험 절차와 계획은 표준 문서 계획의 부분으로 프로젝트의 이행 단계 기간동안 검토와 승인을 위하여 제출

•시험절차는 일반 방법론과 시험을 시행하기 위한 환경을 간략하게 설명하고, 반면에 시험계획은 각 시험요소에 대한, 각 단계별 시행과 결과를 포함





2. 원방제어설비의 시험 및 검사

•다음의 시험 설명은 계획된 시험의 접근방법을 요약하며, 정식 시험은 상세한 시험절차와 시험 계획의 제출 및 시의 승인 후에 시작됨

1)사전 공장 승인 시험(Pre-FAT)

•프로젝트별 특성 시험의 첫 단계는 사전 공장 승인 시험(Pre-FAT)

•Pre-FAT는 기능, 성능, 통합 시스템 시험을 포함한 공장 승인 시험(FAT)의 완전한 모의시험

•Pre--FAT는 공장 승인 시험(FAT)의 절차를 활용

•Pre-FAT 시험동안 발견되는 문제들에 대한 수정이 이루어진 후, FAT 절차로 변경된 사항이 문서에 기입

•시스템은 수정을 반영한 후, FAT의 준비상태를 확실히 하기 위하여 재시험을 실시

•시의 Pre-FAT에 참여를 권장

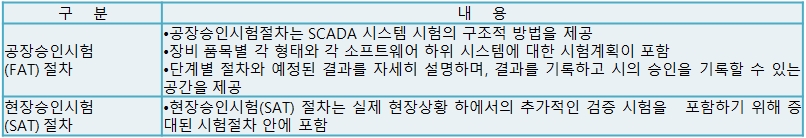

2)공장 승인 시험(FAT)

•공장 승인 시험(FAT)은 모든 SCADA 하위 시스템의 통합 시험이 되도록 고안되어지고 기본 시스템 설계를 검증하고 전체 시스템이 Statement of Work에 명시된 대로 기능, 성능, 인터페이스 요구사항을 만족시키는지를 확인하는데 사용

•FAT 시작이전에, SCADA를 포함하고 있는 하드웨어와 소프트웨어는 제3자와 업체에서 개발한 진단 디버깅 소프트웨어를 사용하는 각 유닛으로서 시험

•이들 제품들이 모듈별 시험 단계를 성공적으로 완료하면, 최종적인 현장 구성과 실제적으로 거의 동일하게 구성될 것임
